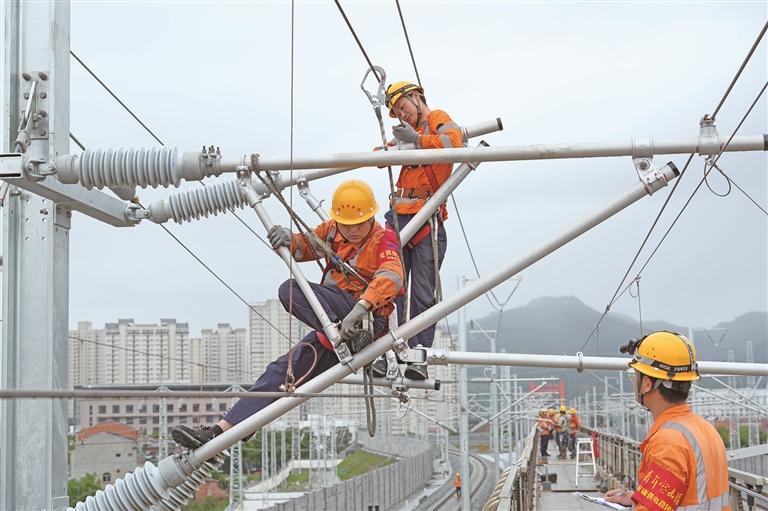

5月27日,西康高铁接触网平推验收工作圆满收官。图为西安铁路局安康供电段维修二车间人员进行最后阶段检查工作。 受访者供图
本报讯 (记者 杨光)5月27日,记者从中国铁路西安局集团有限公司(以下简称“西安铁路局”)获悉:西安铁路局安康供电段JJC型接触网检修车对安康西站站内K171+400m最后一处接触网补偿装置检查完成,标志着西康高铁接触网平推验收工作圆满收官,为线路热滑试验、联调联试奠定坚实基础。
自4月10日西康高铁全线启动静态验收后,线路轨道、站房、四电等各类工程验收及设备调试工作全面推进。此次接触网平推验收工作,是对线路牵引供电系统进行的一次全方位的安装标准和技术参数“体检”。供电系统是高铁运行的动力源,设备验收完成为线路后续动态验收提供可靠电力保障。
“线路静态验收期间共组织两轮接触网平推验收,第一轮历时29天,于5月8日顺利完成;第二轮于5月10日正式启动,历时17天。”西安铁路局安康供电段维修二车间主任罗建晖说,“我们对西安东至安康西区间156.585公里、392个锚段接触网设备进行全覆盖检查,全面核验设备安装精度、技术参数与运行状态,确保牵引供电系统满足高铁安全运营标准。”
西安至安康高速铁路是国家中长期铁路网规划“八纵八横”高铁通道中包(银)海通道、京昆通道的重要组成部分,新建正线全长约171公里,设计时速350公里。西康高铁建成通车后,西安至安康铁路运行时间将缩短至1小时以内。
